Eólica offshore: Ibama instaura novo processo para Projeto Asa Branca

Empreendimento da Eólica Brasil no litoral Oeste do Ceará gerará, no primeiro módulo,1080 MW em Amontada, Itarema e Acaraú. Investimento de R$ 14 bilhões só no módulo inicial. Serão 10.

Escrito por Egídio Serpa egidio.serpa@svm.com.br
24 de Janeiro de 2022 - 13:46

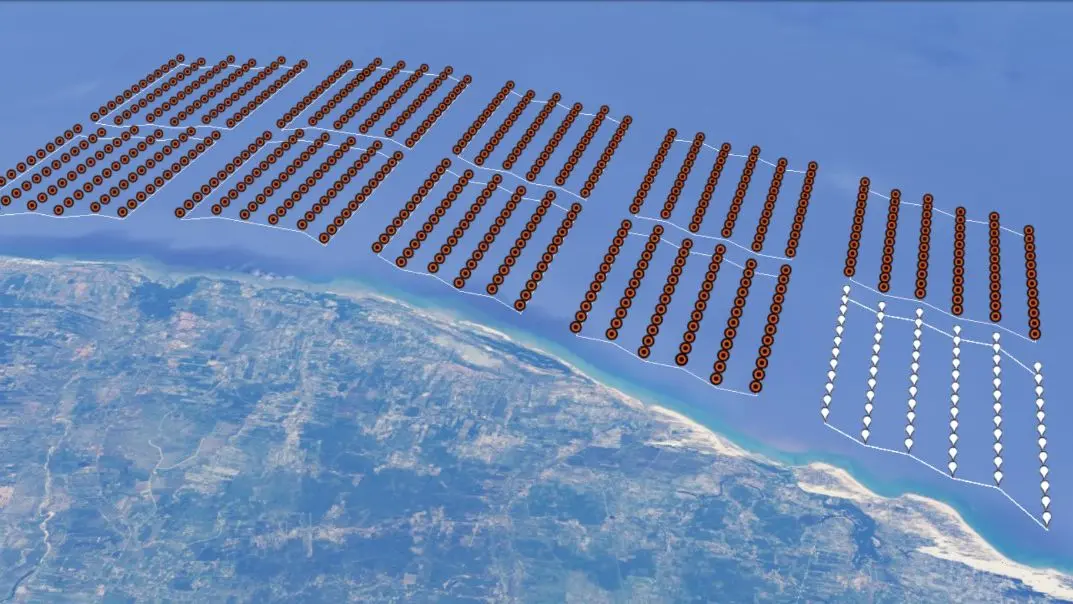

capa da noticia

De modo surpreendente, mas em resposta a uma iniciativa dos empreendedores, o Ibama instaurou um novo processo para o licenciamento ambiental do Projeto Asa Branca, desenvolvido pela empresa Eólica Brasil, que pretende gerar energia eólica “offshore”, ou seja, dentro do mar, no litoral Oeste do Ceará, mais precisamente nos municípios de Amontada, Itarema e Acaraú.

O novo processo teve de ser aberto porque o projeto Asa Branca mudou sua configuração técnica, trocando a potência das turbinas de suas torres, que originalmente era de 4,2 MW, para máquinas de 15 MW fabricadas pela Vestas e pela Siemens-Gamesa – a escolha da fornecedora dependerá das condições comerciais e técnicas.

O engenheiro e empreendedor paulista Marcelo Sotrrer, autor do projeto Asa Branca, cujo primeiro módulo prevê a geração de 1.080 MW de energia eólica, disse a esta coluna hoje, às 13 horas, falando de São Paulo, que o seu empreendimento terá ainda mais nove módulos, com os quais a potência total alcançará 10.800 MW (ou 10,8 GW), o que representará 10% da energia gerada no Brasil, “se tomarmos como base o consumo nacional do ano passado, em torno de 500 TW”.

De acordo com Storrer, “uma das três fornecedoras dessas novíssimas turbinas de 15 MW já está conversando conosco”.

Ele também revelou que, apenas no primeiro módulo do Asa Branca, serão investidos R$ 14 bilhões.

Marcelo Storrer voltou a dizer que o Brasil já tem normas jurídicas que garantem a aprovação, a construção e a operação de projetos de geração de energia eólica dentro do mar, razão por que não encontra explicação para o retardo das medidas dos Ministérios de Minas e Energia e da Economia para a definitiva regulação da atividade, que já se desenvolve em alta velocidade na Europa.

A coluna perguntou-lhe quando está previsto início das obras do Projeto Asa Branca. Ele respondeu, informando que o cronograma estima o começo dos trabalhos em 2025, desde que a Agência Nacional de Energia (Aneel) mantenha a interpretação originl do DRO "com base no comando do inciso XIII do Artigo 2º da Lei 9784 e coforme o Regimento Interno da Aneel".



Você atingiu o limite de matérias gratuitas desse mês, adquira uma assinatura digital para desbloquear esta notícia e mais do melhor jornalismo local

Já é assinante? Entre com sua conta
Logo

Tenha acesso ilimitado ao maior portal de notícias do Nordeste

DN FREE

Crie uma conta gratuita e desbloqueie o conteúdo completo.
Gratuito
Acesse mais conteúdos de forma gratuita
Fique conectado às principais notícias e assuntos que movimentam o Nordeste
Explore conteúdos com credibilidade e mantenha-se sempre bem informado

DN MENSAL

Acesso ilimitado a todo conteúdo digital.
R$ 1200 /mês

Tudo do plano gratuito, e:

App Diário do Nordeste
Diário do Nordeste: Assinatura Digital
Diário do Nordeste: Assinatura Física

DN ANUAL

60 dias gratuitos. Acesso ilimitado a todo conteúdo digital.
R$ 12000 /ano

Tudo do plano gratuito, e:

Diário do Nordeste: Assinatura Digital

Teste Cartão Rede

Teste Cartão
R$ 1000 /mês

Tudo do plano gratuito, e:

Teste Limitação

Teste-teste
R$ 990 /mês

Tudo do plano gratuito, e:

Diário do Nordeste: Assinatura Digital

Precisa de Ajuda?

Entre em contato com a nossa central de atendimento:
